2021年8月28日,随着茶荣Ⅱ号48MW风场风电机组设备安装全部完成,标志着我局越南茶荣海上风电工程取得重大阶段性成果。

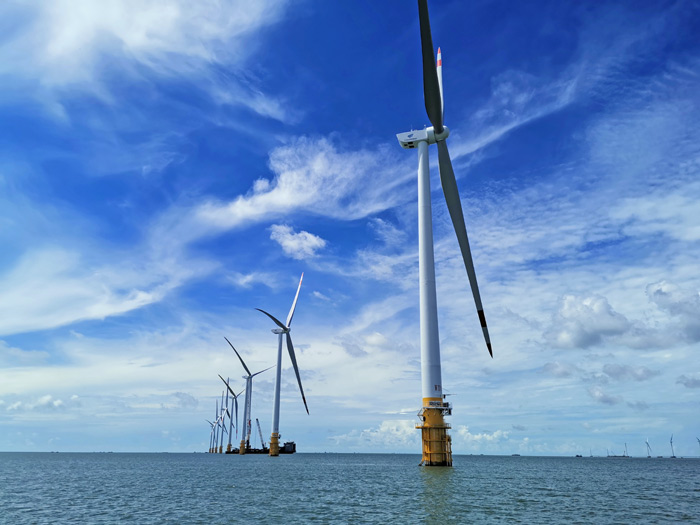

茶荣Ⅱ号48MW风场共需安装12台金风4.5MW型号风机。该型号风机叶轮直径156米,整体吊装受天气影响很大。项目部克服强对流天气影响,自6月2日开始单桩基础沉桩施工,以2天完成1台风机的速度,至8月28日完成全部施工。经过90个日夜艰苦奋战,12台风机终于成功竖立在万顷碧波之中。
